停車位劃線施工需遵循《道路交通標志和標線》(GB5768-2022)及廠區 / 停車場專用規范,核心流程為 “準備→放線→基面處理→施工→收尾養護”,具體步驟如下,兼顧熱熔型、水性型等主流涂料操作:
一、施工前準備(奠定合規基礎)
1. 現場勘察與規劃
確認施工區域:明確停車位類型(小型車 / 大型車 / 殘疾人車位)、數量、排列方式(垂直式 / 斜列式 / 平行式),核對設計尺寸(參考廠區標準:小型車垂直式 5.3m×2.5m,斜列式 6.0m×2.8m)。
封閉現場:用錐桶、警示帶、施工警示牌劃定施工區域,禁止車輛行人進入,夜間需搭配反光警示燈。
環境確認:確保氣溫≥5℃、無雨天 / 大風天(熱熔型施工氣溫≥10℃更佳),路面含水率≤5%(避免影響附著力)。

二、放線定位(確保尺寸精準)
1. 基準線測量
用卷尺、全站儀按設計圖紙定出停車位的縱向、橫向基準線,確保整體排列整齊(相鄰車位間距誤差≤±5cm)。
關鍵尺寸核對:垂直式車位長 5.0-5.5m、寬 2.5m;斜列式車位傾斜角度 60°,長 6.0m、寬 2.8m;殘疾人車位寬≥3.5m,需預留 1.2m 寬無障礙坡道。
2. 彈線與貼邊
用墨斗沿基準線彈劃出停車位的輪廓線(線寬按設計要求:100-150mm),曲線部分可用軟繩貼合彈線。
貼美紋紙:沿彈線外側貼美紋紙(預留涂料厚度空間),確保標線邊緣整齊無毛糙,尤其適合轉角、弧線部位。
編號標記(可選):用粉筆在車位內標注編號,方便后續施工后清晰識別。
三、基面處理(決定附著力與壽命)
1. 清潔路面
先用路面清掃機清除灰塵、碎石,再用高壓水槍沖洗油污、頑固污漬(廠區車位需重點清理機油、粉塵),邊角處用毛刷手工清理。
干燥處理:自然晾干或用吹風機吹干,確保路面完全干燥(無積水、無潮濕痕跡),否則易導致漆膜起皮脫落。
2. 涂底油(下涂劑)
瀝青路面必須涂底油,水泥路面可根據涂料類型選擇性涂(熱熔型建議涂)。
用噴涂機或毛刷均勻涂刷底油,涂刷面積覆蓋劃線區域,晾干 10-30 分鐘(觸摸無粘手感即可施工),避免底油未干就涂涂料。

四、核心施工(按涂料類型操作)
1. 熱熔型劃線施工(推薦廠區 / 高流量區域)
(1)涂料加熱
將熱熔型劃線漆倒入熱熔釜,加熱至 180-220℃,持續攪拌 30 分鐘(無結塊、流動性均勻),避免局部過熱碳化。
可加入 5-8% 預混反光玻璃珠(增強內部反光),攪拌均勻。

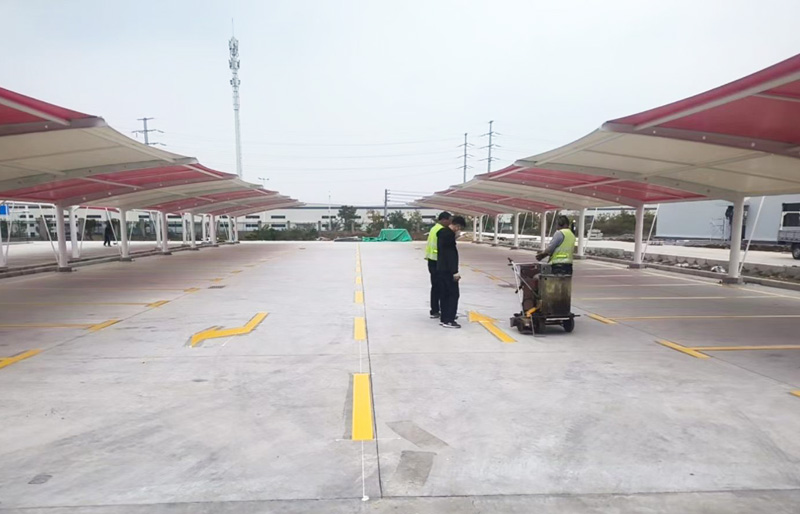

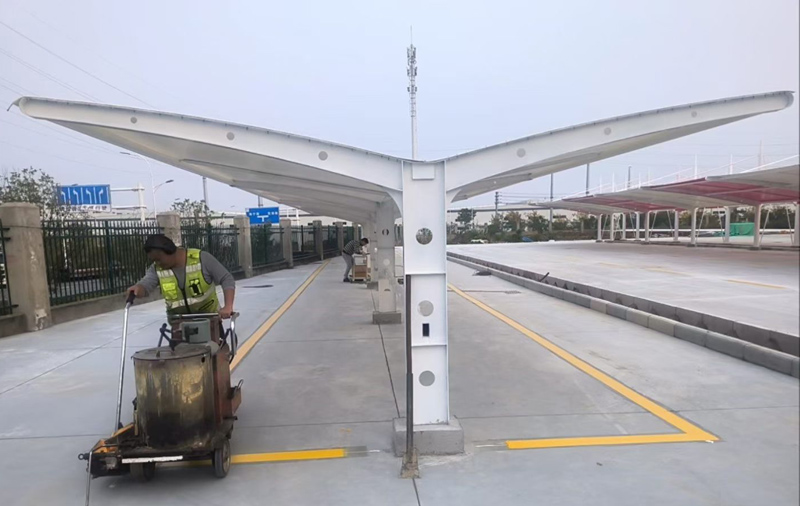

(2)劃線作業
調整手推式劃線機的導向輪,貼合美紋紙內側,控制施工速度 5-8km/h(勻速前進,避免忽快忽慢導致線寬不均)。
涂料通過劃線機料斗流出,自然形成 1.8-2.5mm 厚的漆膜(廠區車位建議厚度≥2.0mm,提升耐磨性)。
(3)撒布反光玻璃珠
劃線機同步安裝玻璃珠撒布器,在涂料未冷卻前均勻撒布面撒玻璃珠(用量 0.3-0.5kg/㎡),確保玻璃珠嵌入漆膜 1/3(避免脫落)。
人工補撒:邊角處若撒布不均,可手工少量補撒,確保全區域反光均勻。
(4)冷卻固化
自然冷卻 3-5 分鐘(氣溫低時延長至 10 分鐘),禁止觸碰或碾壓,固化后漆膜硬度達標(按壓無凹陷)。
2. 水性型劃線施工(環保型,適合城區 / 小區廠區)
(1)涂料調配
將水性劃線漆倒入攪拌桶,加入適量去離子水(稀釋至施工粘度,固含量 40-50%),攪拌 5-10 分鐘,可加入 2-5% 成膜助劑提升成膜性。
靜置 10 分鐘消除氣泡,避免噴涂時出現針孔。
(2)噴涂作業
用高壓無氣噴涂機(噴嘴口徑 0.3-0.5mm),壓力調至 15-20MPa,噴涂距離路面 30-50cm,勻速移動(3-5km/h)。
多道噴涂:若需厚度 0.8-1.2mm,分 2 道噴涂,第一道干燥 30 分鐘 - 1 小時后再噴第二道,避免單次涂太厚流掛。
(3)反光處理與干燥
第二道噴涂后未干燥前,撒布水性專用玻璃珠(用量 0.2-0.3kg/㎡)。
常溫干燥 2-4 小時,完全固化 24 小時后開放使用。
五、收尾養護與驗收(確保合規達標)
1. 現場清理
熱熔型涂料冷卻后、水性型涂料表干后,小心撕去美紋紙(避免帶起漆膜)。
清理施工垃圾(殘留涂料、玻璃珠、美紋紙),回收剩余材料,確?,F場整潔。
2. 邊緣修補
檢查標線邊緣,若有毛糙、缺口,用毛刷蘸取少量涂料修補,確保線條流暢。
若出現氣泡、起皮,及時鏟除重新施工(多為基面未干或底油未涂導致)。
3. 養護與開放交通
熱熔型:冷卻 3-5 分鐘后可行人通行,10 分鐘后可小型車輛通行,24 小時后完全開放。
水性型:表干 2 小時內禁止行人,24 小時內禁止車輛碾壓,低溫高濕時延長至 48 小時。
4. 質量驗收(符合 GB5768-2022 標準)
尺寸:長度誤差≤±15mm,寬度誤差≤±5mm,線寬 100-150mm(符合設計)。
外觀:線條筆直(直線度誤差≤3mm/m)、邊緣整齊,顏色均勻無褪色、發花。
性能:附著力≥1 級(劃格法測試無脫落),反光性達標(夜間逆反射系數白色≥150mcd?m?2?lx?1)。

六、特殊場景處理技巧
舊線翻新:先用打磨機清除舊線(避免新線分層),再按常規流程施工,舊線較淺時可涂底油后直接覆蓋。
殘疾人車位:除加寬尺寸外,需在車位旁劃無障礙坡道標線(白色實線,寬 300mm,坡度≤1:12),并標注 “殘疾人專用” 字樣(字高 600mm)。
斜列式車位:放線時用角度尺固定 60° 傾斜角,劃線機沿軟繩軌跡施工,避免曲線偏移。
雨天應急:施工中遇小雨,立即停止作業,覆蓋未固化標線,雨后需重新清潔干燥路面再施工。
七、安全與環保注意事項
熱熔施工時,熱熔釜需遠離易燃物,配備滅火器,施工人員戴防燙手套,避免高溫燙傷。
水性漆施工避免用自來水稀釋(雜質導致沉淀),溶劑型漆施工需通風,遠離火源。
剩余涂料、廢漆桶需分類回收,禁止隨意傾倒(尤其溶劑型廢漆,避免污染土壤)。
按以上步驟施工,可確保停車位標線合規、耐用、美觀,兼顧實用性與安全性,適合廠區、停車場、小區等批量劃線場景。若批量施工(≥50 個車位),建議搭配激光放線儀和車載劃線機,提升效率與精準度。
